С чего начать покраску в ремонте: порядок и сроки готовности
Покраска начинается с проверки основания: влажность стен не выше 8 процентов, свежая штукатурка сохнет минимум 4 недели. Дорожная карта из 7 шагов со сроками.
Покраска в ремонте начинается не с выбора цвета, а с проверки готовности основания: влажность строительных конструкций не выше 8 процентов, свежая штукатурка сушится минимум 4 недели до грунтования, температура в помещении от плюс 5. Нарушение любого из трёх условий это отложенная переделка: краска ляжет и даже высохнет, а через месяц проявятся пятна и отслоения. Ниже дорожная карта из семи шагов со сроками из технической документации FINNTELLA.
Место покраски в общем ремонте

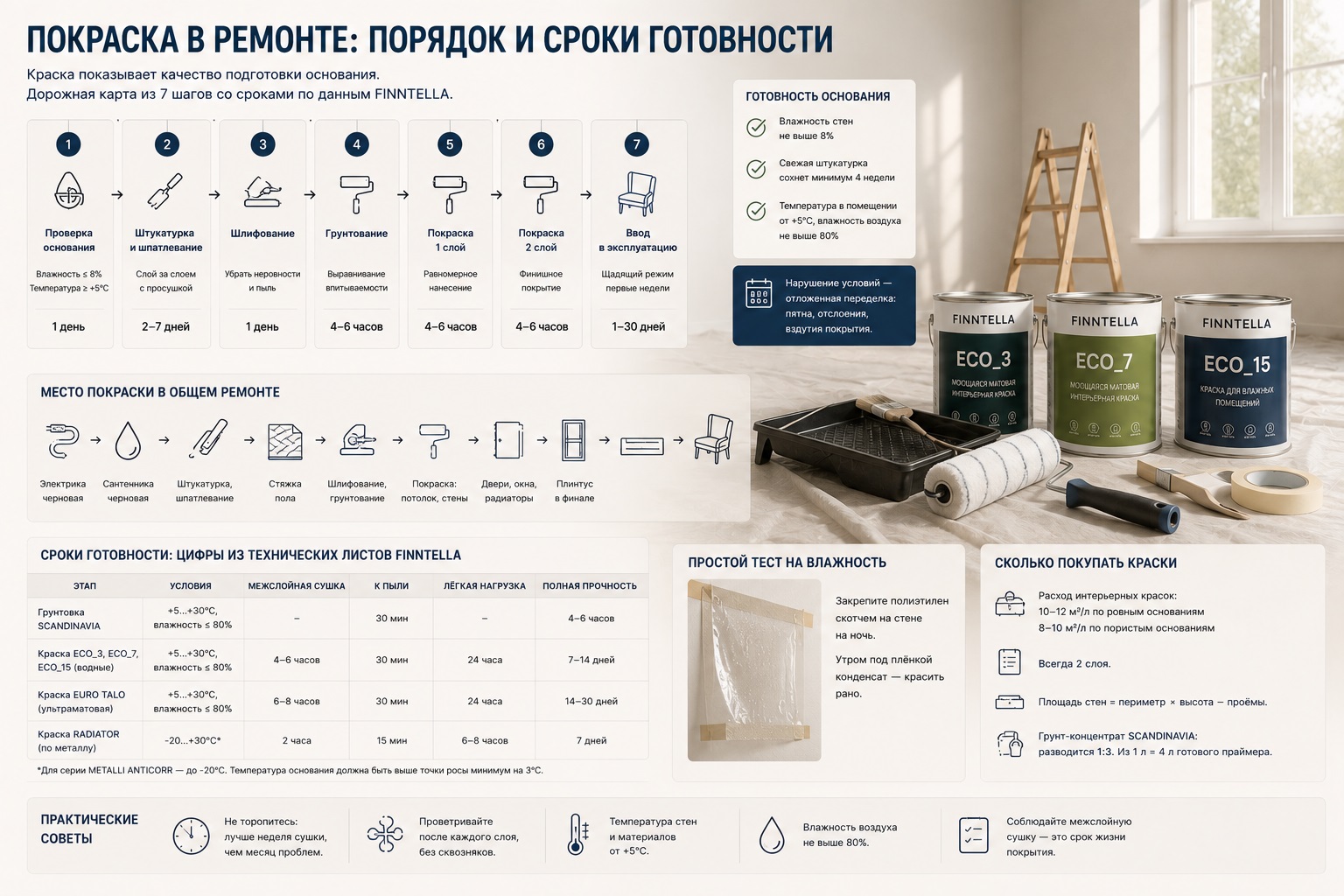

Семь шагов до идеальной стены
- ✓ Завершите все мокрые и пыльные процессы: штукатурку, стяжку, штробы, шлифовку
- ✓ Дайте основанию высохнуть: свежая штукатурка минимум 4 недели, влажность конструкций не выше 8 процентов
- ✓ Зашпатлюйте и отшлифуйте неровности, тщательно обеспыльте поверхность
- ✓ Загрунтуйте: пористые и шпатлёванные основания обязательно, следующий этап уже через полтора часа
- ✓ Сделайте выкрасы выбранных оттенков на стене и посмотрите на них утром, днём и вечером
- ✓ Красьте сверху вниз: потолок, стены, столярка и радиаторы, плинтус последним
- ✓ Дайте покрытию набрать прочность: первые недели уборка щадящая
Сроки готовности: цифры из технических листов
Что сколько ждёт
| Этап | Срок | |
|---|---|---|
| Свежая штукатурка до грунтования | Минимум 4 недели сушки | |
| Влажность конструкций перед грунтом | Не выше 8 процентов | |
| Грунт UNI до следующих работ | 1,5 часа при плюс 20 | |
| Грунт-концентрат Scandinavia между слоями | 1,5 часа, из 1 литра концентрата выходит 6 литров грунта | |
| Финишная краска между слоями | 1-2 часа | |
| Полная прочность покрытия | От 7 до 30 дней в зависимости от серии |
Ошибка номер один: краска по недосушенной штукатурке
Стена выглядит сухой уже через неделю, но сухая поверхность не равна сухой толще: влага продолжает выходить месяц. Краска по такой стене держится ровно до момента, когда пар упрётся в плёнку, дальше пятна, вздутия и отслоение по свежим участкам. Полевой тест без приборов: скотчем закрепите на стене кусок полиэтилена размером с лист бумаги и оставьте на ночь. Утром под плёнкой конденсат, значит красить рано. Тест стоит ноль и спасает от переделки целой комнаты.
Сколько покупать краски
Базовая математика: расход интерьерных красок FINNTELLA 10-12 квадратных метров с литра по ровным ранее окрашенным основаниям и 8-10 по пористым, слоя всегда два. Площадь стен считается по периметру, умноженному на высоту, минус проёмы. Грунт считайте отдельно: концентрат Scandinavia разводится 1 к 3 для внутренних работ, из литра выходит четыре литра готовой грунтовки. Подробный разбор с примерами в калькуляторе расхода, ссылка в конце статьи.
Частые вопросы о старте покраски
Когда можно красить после штукатурки
Минимум через 4 недели сушки при нормальной вентиляции, это требование технической документации грунтов. Готовность проверяется тестом с полиэтиленовой плёнкой на ночь: конденсат под плёнкой означает, что влага ещё выходит и красить рано.
Можно ли красить зимой в квартире
Да, если отопление держит температуру от плюс 5 и влажность воздуха не выше 80 процентов. Единственный нюанс: проветривание короткими интервалами, без ледяного сквозняка по свежеокрашенной стене.
В каком порядке красить комнату
Сверху вниз: сначала потолок, затем стены, потом двери, окна и радиаторы, плинтус в финале. Так подтёки и брызги каждого этапа перекрываются следующим, и финальный вид не страдает.
Всегда ли нужна грунтовка
Для пористых, шпатлёванных и неоднородно впитывающих оснований обязательно: грунт выравнивает впитываемость и укрепляет поверхность, финишная краска ложится ровнее и расходуется заметно меньше. Подробный разбор в статье о грунтовке.
Сколько сохнет комната до заселения мебели
Ходить и жить можно уже на следующий день. Тяжёлую мебель вплотную к свежим стенам лучше ставить через несколько дней, а полную прочность покрытие набирает от недели до месяца в зависимости от серии.
